输气管道定向钻工程管理体系构建与优化探讨
来源:《管道安全保护》2025年第4期 作者:徐爱军 时间:2025-11-30 阅读:
徐爱军
江苏省沿海输气管道有限公司
摘要:随着定向钻技术的日益成熟,定向钻施工已成为长输管道穿越工程的主要方式。本文结合江苏沿海输气管道定向钻工程实践,探讨构建定向钻工程管理体系,通过建立系统化、标准化的管理体系并持续优化,实施施工全过程管控,保障工程进度、质量和安全可控。
关键词:管道穿越工程;水平定向钻;工程管理体系
长输管道作为战略性基础设施,其建设直接关系到国家能源安全和社会经济的发展。定向钻穿越施工因对环境影响小,不会干扰路基、河床底部结构和条件,施工效率高等优势,在长输管道建设中得到广泛应用。本文以江苏沿海输气管道定向钻工程管理为研究对象,通过构建管理体系,建立管理结构、落实管理责任、优化管理流程、提升管理水平,确保定向钻工程质量和管道本质安全,为江苏省沿海管网建设规划的顺利实施提供有力的保障。
1 概况
江苏省沿海输气管网专项规划总里程1200公里,主要由1条干线(沿海干线),3条LNG接收站联络线,2条储气库注采线,5条分输支干线,6条支线,13条电厂用户专线构成。管道所经地段湖泊分布较多,局部地段水网路网密集,实施定向钻工程的管道里程占比高(表 1),且定向钻工程呈现管径大、体量多、分布广的特点,加上管理链条长,施工密集,资源难以统筹,涉及多专业协同、高风险作业及复杂外部环境,传统粗放式管理模式难以满足工程进度、质量和安全要求。

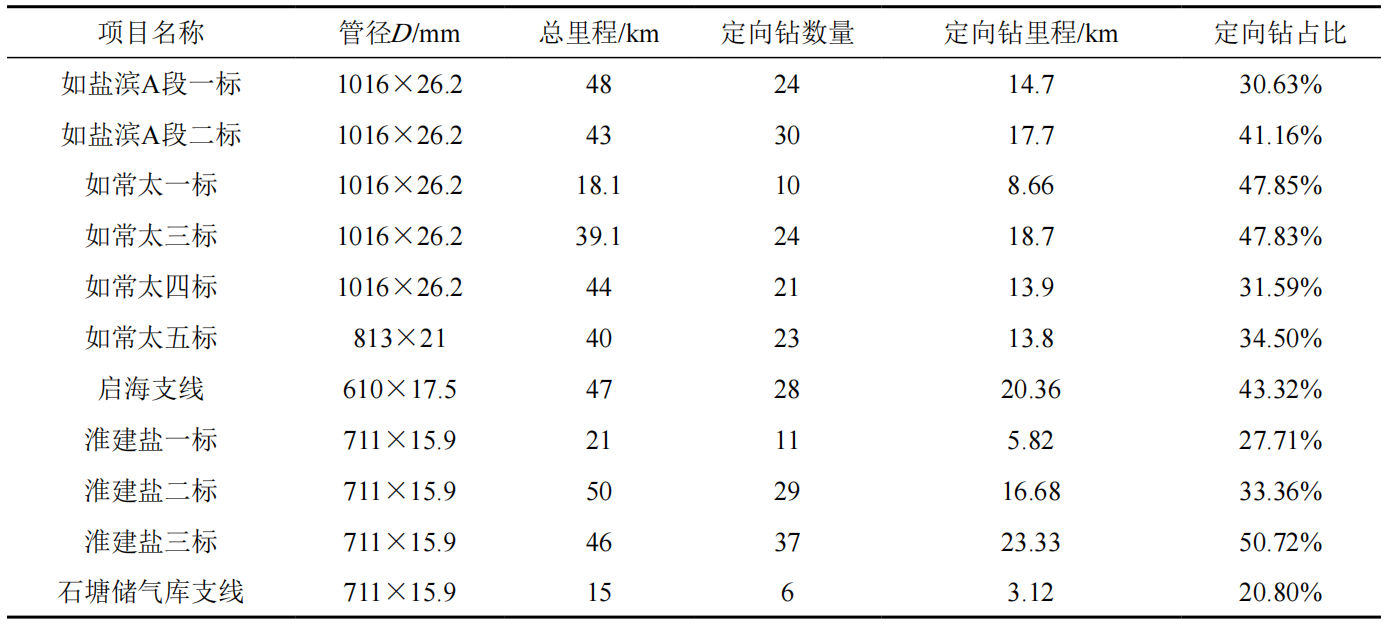

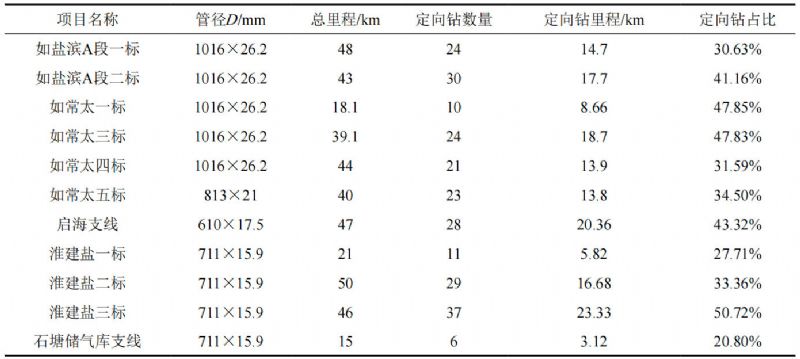

表 1 江苏沿海管道建设各标段定向钻工程统计表
2 定向钻工程管理体系构建
构建科学完善的定向钻工程管理体系,能够系统整合设计、施工及环保等关键环节,管理体系涵盖技术标准、管理流程及风险防控,是实现工程高效、安全、环保的重要保障。
2.1 管理体系构建原则
(1)系统集成原则。定向钻工程管理体系需实现多体系、多目标的有机整合,统筹质量管理体系(QMS)、 职业健康安全管理体系(OHSAS)、环境管理体系(EMS)等多个管理体系要素,通过系统化梳理各管理环节,强化逻辑关联性,避免要素间相互割裂,形成层次清晰、流程顺畅的管理机制。
(2)持续改进原则。 在目前运行机制的基础上,贯彻持续改进的理念,通过不断地反馈和经验总结,坚持改进和优化管理体系。融入QMS、 OHSAS、EMS的管理理念与方法,构建实用、精炼、高效的管理体系。
(3)顶层设计原则。基于当前的管理实践, 找出过去可能疏忽的事项、要素,分析已纳入管理体系的事项、要素的合规性,自上而下,优先搭建公司管理体系架构,明确建设路径与方法,再逐步向部门延伸,确保体系建设平稳有序。
(4)分步建设原则。分阶段建立管理体系组织架构、权责划分及制度流程。通过系统规划工程项目计划、实施、控制与评估模块,逐步完善涵盖规章制度、技术标准及操作方法的立体化管理网络。
(5)协调共建原则。 定向钻工程管理专业性强,需实现管理和技术深度融合,如在承包商管理环节,应整合承包商或专业技术单位的资源,通过多方协助确保管理体系落地可行。
2.2 项目管理结构
由江苏省沿海管道公司工程管理部牵头组建项目部,采用“业主+监理+E+P+C”的项目管理模式(图 1),项目部代表业主对定向钻施工项目的全过程进行管理。工程管理部、物资采购部和项目部代表业主对定向钻工程实施全周期管理。

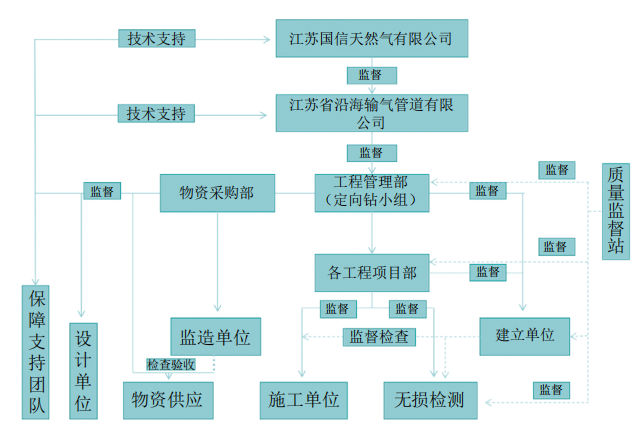

图 1 定向钻工程项目管理结构
2.3 管理职责
工程管理部侧重工程协调管理,物资采购部侧重选择优秀承包商、服务商,项目部负责工程进度、技术、质量、HSE和投资管理,协调监理、设计、检测单位和承包商等各方的工作。
保障支持团队由工程设计单位、协议服务单位、朗坤MIS系统开发团队等通过合作协议组成,通过战略合作,集中各自专业优势资源,提升效率,满足项目管理要求。
监理/监造按照合同约定和项目要求,在定向钻工程管理体系下独立开展工作,技术把关,安全监督,确保工程/物资的质量安全。
设计单位、物资供应商、承包商和检测单位负责工程设计、物资供应、施工、检测等具体业务的实施。质量监督站负责工程监督和监测检验工作。
2.4 管理制度和流程
在公司“1+9”工程项目管理制度框架下,工程管理部和项目部共同制定了43项管理制度(图 2),全面指导项目策划,以及施工、质量、HSE、外协和信息等管理的各个环节,明确每个阶段的目标、内容和交付物,根据制度规定构建高效稳定、责任明确、持续改进的管理流程,确保项目按照既定计划和步骤规范管理。

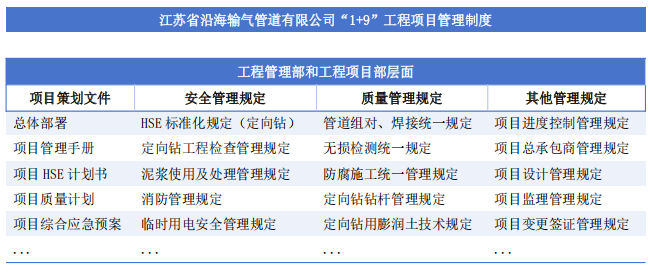

图 2 “1+9+N”的工程项目管理制度体系结构图
3 定向钻工程管理体系评价和优化
3.1 管理体系评价
多个定向钻工程同时开工后,由于主要管理人员更换频繁,缺乏有效的管理和监督,多个项目出现了不同程度的进度滞后,导致项目总工期延长,增加了额外的管理和人工成本。管理体系未能有效运行,主要体现在以下几个方面。
(1)工程质量监控不及时 。表现为工程进度未能按计划进行质量检查、关键节点遗漏检查或发现问题后未能及时进行纠正。质量监控不及时,导致一些潜在质量问题未能在早期发现和解决,如在某项目中定向钻导向误差较大,造成房屋占压,甚至回拖过程中发生钻杆断裂事件。
(2)投资成本控制不到位。个别项目在实施过程中频繁变更设计,导致工程量增加,进一步推高了投资成本。
(3)信息化应用程度不高 。公司MIS(Management Information System)管理信息系统(图 3),一方面充分利用集团已建MIS成果,在现有基础上扩展、深化;另一方面,要根据沿海管道公司业务特点进行针对性开发。目前处于运营初期阶段,信息化建设项目零散且缺乏整体协调,尚不具备数据分析等功能,员工应用尚不够熟练,信息化工具的应用有待进一步开发完善。

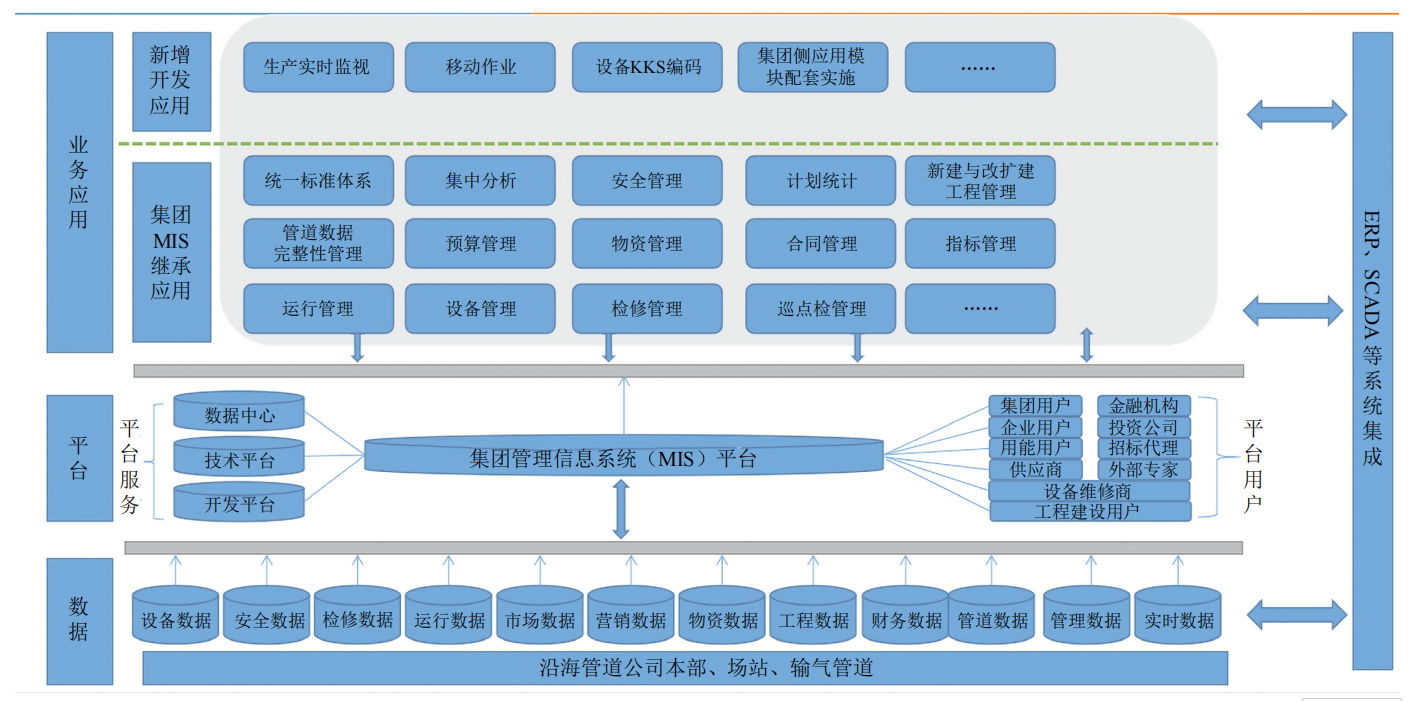

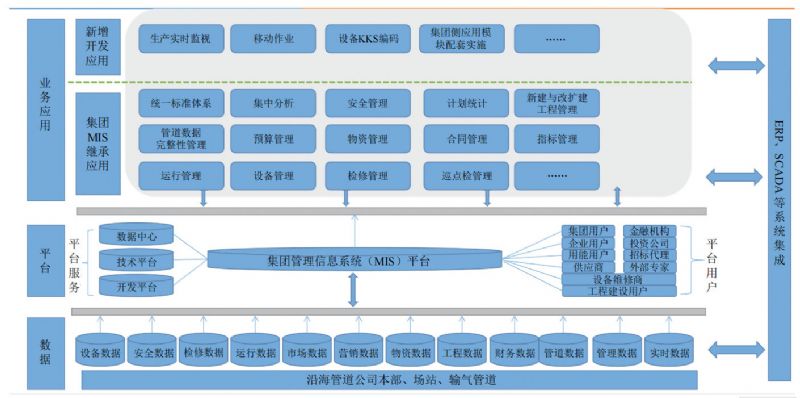

图 3 MIS系统总体结构
(4)激励考核效果不显著。 没有明确的绩效考核量化指标,考核标准过于主观。年终考核后的反馈仅限于简单的分数和等级。项目完成后,缺少表彰奖励和后续的职业发展支持,无法有效激发员工的工作积极性和创造力。
3.2 管理体系优化
(1)组织机构优化。针对当前项目部在管理中权责不对等,管理流程过长,并且项目部作为临时机构也带来管理断层的问题,合并工程管理部和项目部职能,由公司主管工程的副总经理兼任工程管理部经理,工程管理部副经理兼任项目部经理,统筹协调项目全周期的相关事宜,强化资源调配与决策效率。增强项目部与职能部门互动,形成对一线项目团队的支持机制,实现资源精准投放与回收,数据实时掌握与分析,形成高效的风险预警与管控机制。制定适用于组织机构的工程管理制度,明确管理原则、流程规范及执行标准,确保管理体系的一致性和可执行性。
(2)部门职责优化。 进一步厘清各部门职能边界,构建“统筹协调—归口管理—专业执行”的管理体系。
工程管理部是定向钻工程项目的责任主体和总体协调部门,项目部负责具体工作的组织和实施,相关部门根据专业职责对项目的各阶段、各方面进行归口管理或监督管理。人力资源部进一步完善机构组建、绩效考核和人才发展工作办法,项目结束后,项目组成员优先调配至相关部门,激发员工积极性,促进人才与经验的持续沉淀,激发员工工作积极性和创造性。 财务部负责项目融资、工程核算、资金监管工作。物资采购部负责项目的分标和选商方案,负责项目物资类采购计划的编制、供应商管理工作。安全环保监督部负责项目的安全、环保及职业健康等监督管理工作,组织落实项目涉及安全、环境影响、职业病防护评价及验收管理工作。
(3)管理标准与信息化建设 。制定覆盖项目全过程的管理标准和规程,包括项目投资、进度管理、安全质量管理、风险防控及沟通机制等方面,确保项目的规范化执行和流程可控。在信息化建设方面,与朗坤团队进一步合作开发,使MIS系统从一个分散的、操作型的系统,逐步演进为一个集成的、分析型的、智能化的管理平台,最终为公司的安全运营、降本增效和科学决策提供强大支撑。
(4)人才梯队建设。建立分层级培训体系,通过外派学习、案例研讨、实战锻炼等方式,提升员工的管理能力和专业素养,重点培养专业工程管理人员,确保管理体系落地成效。
(5)持续改进。邀请第三方专业技术公司对管理体系进行专项审核和评估,收集反馈意见,总结经验教训,找出问题并制定整改措施,不断优化和改进管理体系。建立健全项目实施评价机制,将其作为项目团队考评的重要依据,通过考核与激励持续推动项目快速收尾,加速物资资源以及人力资源的快速周转,以项目实施评价机制实现项目闭环式管理。
4 结语
定向钻工程管理体系优化后,实现了组织协同高效、资源动态优化、操作规范可控、人才梯队强化、改进机制常态化的综合成效,全面提升项目执行质量与组织可持续发展能力。未来还需进一步加强与项目团队的沟通与协作,积极构建良好的组织文化和团队精神,从而共同推动定向钻工程管理体系的落实与持续改进。

作者简介:徐爱军,1968年生,毕业于西北工业大学,现任江苏省天然气有限公司及江苏省沿海输气管道有限公司董事长。联系方式:13675110959,95105800@qq.com。
